12 мая Арбитражный суд Новосибирской области рассмотрел два иска, поданных АО «РЭС» к ООО «Седьмая концессионная компания» (входит в группу «ВИС»).

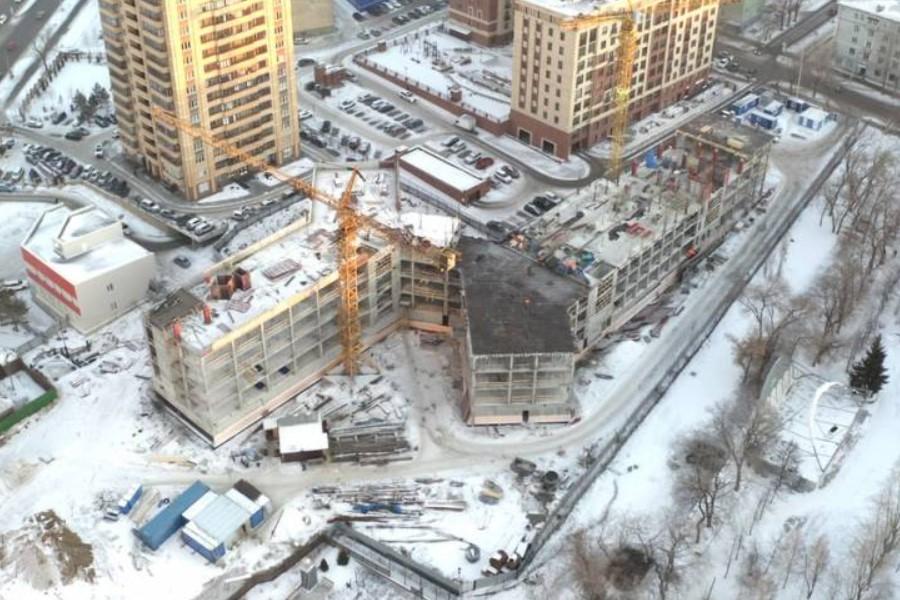

Поводом для разбирательства стали нарушения сроков выполнения обязательств по технологическому присоединению поликлиник №16 и №22, возводимых в Ленинском и Кировском районах Новосибирска в рамках концессионного соглашения.
Согласно условиям договоров, частный партнёр должен был обеспечить монтаж сетей и установить автономные источники питания, после чего АО «РЭС» должно было подключить объекты к электроснабжению. Работы следовало завершить в 2022 году, однако, по информации истца, до настоящего времени концессионер не направил уведомлений о готовности к подключению.
В связи с этим энергетическая компания потребовала взыскать неустойку за нарушение сроков. Суд оставил исковые требования без удовлетворения.
